Сколько строится дом с этапа котлована: реальные сроки и факторы влияния

Сколько строится дом с этапа котлована: реальные сроки и факторы влияния

Сколько реально занимает строительство дома с момента, когда вы вырыли котлован? Многие думают, что если фундамент залит, то через пару месяцев дом будет готов. На практике всё сложнее. В Санкт-Петербурге, где зима длится полгода, а грунты - пучинистые, даже простой дом из газобетона может строиться от 6 до 10 месяцев. А если речь о кирпичном доме с подвалом и сложной кровлей - то и до 14 месяцев. Почему так долго? Разберём по этапам, без воды и сухих цифр.

Этап 1: Котлован и фундамент - 2-6 недель

Котлован - это только начало. Даже если земляные работы сделаны за три дня, дальше начинается самое важное: подготовка основания. В Ленинградской области грунты часто влажные, поэтому нужно делать песчано-щебёночную подушку толщиной 30-50 см. Потом - опалубка, армирование, заливка. Бетон набирает прочность 28 дней при температуре +20°C. Но у нас в марте температура редко поднимается выше +5°C. Значит, нужно использовать противоморозные добавки или укрывать бетон плёнкой с подогревом. Это добавляет 7-10 дней. Фундамент - это основа. Если его не держать под контролем, весь дом пойдёт трещинами. Никаких «быстрых» фундаментов. Потеряете время позже.

Этап 2: Возведение стен - 4-8 недель

Теперь начинается кладка. Если вы строите из газобетона, то 150 м² стен - это примерно 3-4 недели при двух бригадах. Но здесь важна погода. Влажность в Петербурге - 80-90% весной. Газобетон впитывает воду, как губка. Если класть его на мокрый фундамент или в дождь, он будет набухать, и стены перекосит. Поэтому кладку останавливают на 2-3 дня после дождя. Кирпич - медленнее. 1 м³ кирпича кладёт один каменщик за день. На двухэтажный дом уходит 30-40 м³. Это 30-40 рабочих дней. Без перерывов. А перерывы будут: снег, ветер, отсутствие материалов. Строители не волшебники. Они работают с реальными условиями.

Этап 3: Кровля и перекрытия - 2-4 недели

После стен - крыша. Это не просто «покрыть кровлей». Нужно смонтировать стропильную систему, уложить гидроизоляцию, утепление, пароизоляцию и только потом - финишное покрытие. Если вы выбираете металлочерепицу, то монтаж занимает 5-7 дней. Но если крыша сложная - с вальмами, мансардой, окнами - то плюс 7-10 дней. Перекрытия между этажами тоже не просты. Железобетонные плиты нужно доставить, поднять краном, выровнять, залить швы. Это требует точности. Один сантиметр перекоса - и двери потом не закроются. Всё это делается под контролем геодезиста. Без него - риск.

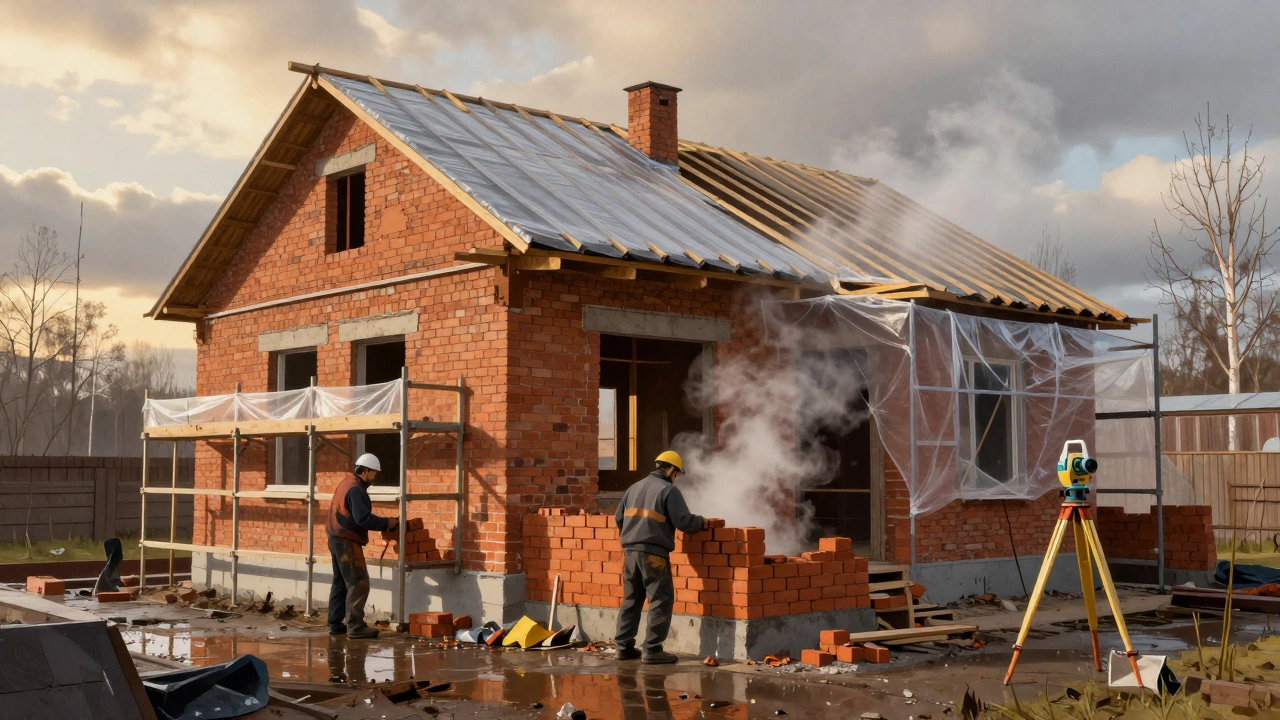

Кладка кирпичных стен двухэтажного дома под защитной плёнкой, видны стропила и влажная атмосфера.

Этап 4: Утепление и гидроизоляция - 3-6 недель

В Петербурге без утепления дом - это просто коробка. Снаружи - минеральная вата или пенополистирол. Внутри - утепление стен, пола, потолка. Если вы делаете фасадную систему с вентилируемым зазором, то нужно ждать сухой погоды. Влажность выше 70% - и клей не схватывается. Утепление пола - ещё один этап. Подполье нужно гидроизолировать, засыпать керамзит, уложить плиты. Это 2-3 недели. А если вы хотите тёплый пол - то ещё 7-10 дней на монтаж труб или кабеля. Никаких «дешёвых» решений. Холодный дом - это не экономия. Это постоянные счета за отопление.

Этап 5: Окна, двери, инженерия - 4-8 недель

Окна - это не просто поставить рамы. Нужно выровнять проёмы, утеплить швы, проверить герметичность. В Ленинградской области окна - главный источник теплопотерь. Если установить их неправильно, зимой будет конденсат на стёклах и плесень на стенах. Двери - аналогично. А теперь инженерия: водопровод, канализация, электрика, отопление. Всё это нужно прокладывать до отделки. Каждый трубопровод - отдельный этап. Трубы нужно прозвонить, испытать давлением, потом - скрыть в стенах. Электрика - отдельный подрядчик, который приходит после водопровода. И всё это нужно согласовывать. Никто не хочет, чтобы вы через год открыли стену и увидели, что водопровод прошёл прямо под радиатором. Это не сказка. Это реальность.

Этап 6: Отделка - 6-12 недель

Здесь начинается самое долгое. Штукатурка, выравнивание, грунтовка, шпаклёвка, покраска, укладка плитки - всё это требует времени. Каждый слой должен сохнуть. Штукатурка на стенах - 7 дней на каждый слой. Плитка на полу - 3 дня на схватывание. Краска - 24 часа на просушку. И всё это при температуре не ниже +15°C. Если вы начнёте отделку в марте, а отопление ещё не включили - вы просто заморозите работу. В среднем, отделка одного этажа занимает 4-6 недель. Двухэтажный дом - 8-12 недель. И это при идеальных условиях. Без переделок. Без срывов сроков. Без «я подумал, что лучше будет сделать иначе».

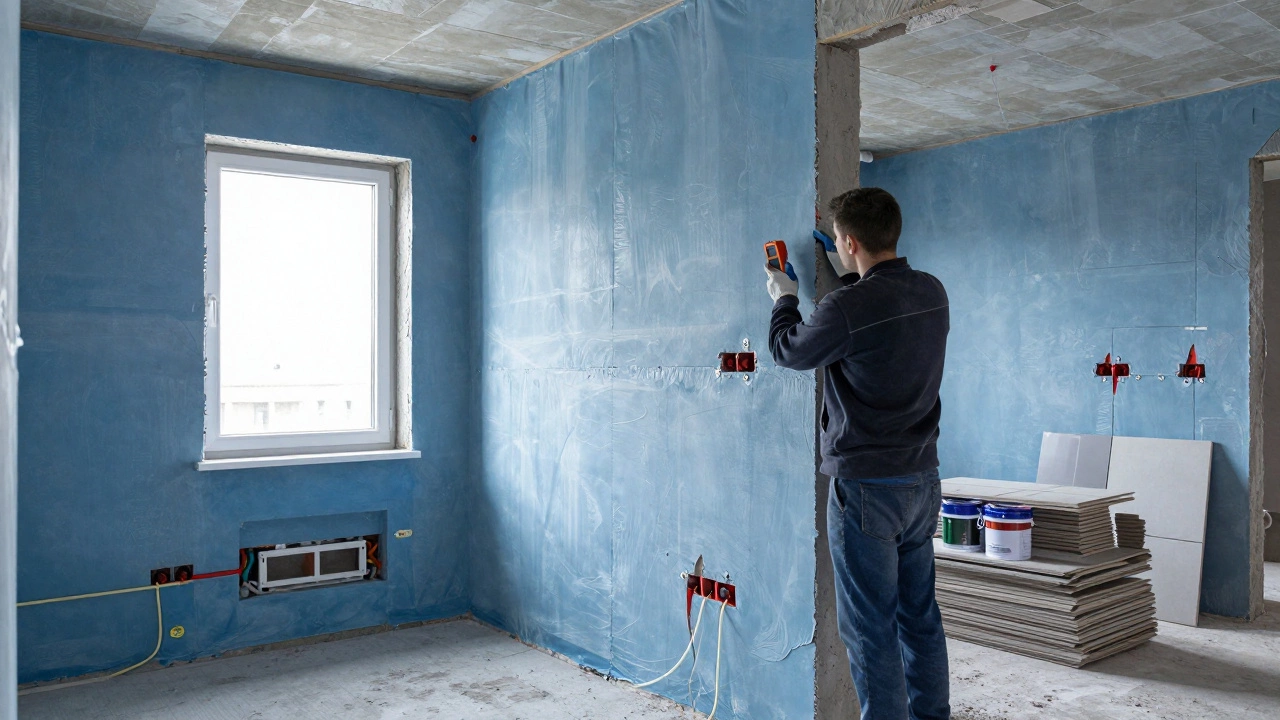

Внутренний вид полуотделанного дома: видны изоляция, трубы, электропроводка и установленное окно, рабочий проверяет влажность стены.

Факторы, которые удлиняют сроки

  • Погода. В Петербурге стройка останавливается 3-4 месяца в году. Дожди, снег, оттепели - всё это откладывает работы.
  • Материалы. Задержки с доставкой газобетона, кирпича, окон - обычное дело. Особенно весной, когда все строят.
  • Человеческий фактор. Бригада уехала на другой объект? Подрядчик не пришёл? Это не редкость. Строительство - это не завод. Это люди. И они болеют, уезжают, перегорают.
  • Документы. Если вы не получили разрешение на строительство - вас остановят. Даже если котлован уже вырыт. Это не шутка. В 2025 году в Ленинградской области за незаконное строительство оштрафовали 127 домов.

Сколько реально занимает строительство?

Вот реальные цифры по типовым домам в Санкт-Петербурге в 2025-2026 годах:

Сроки строительства дома от котлована (в неделях)
Тип дома Котлован + фундамент Стены Крыша + перекрытия Утепление Инженерия Отделка Всего
Дом из газобетона, 1 этаж 5 4 3 4 5 8 29
Дом из кирпича, 2 этажа 6 8 5 6 7 12 44
Дом с подвалом, каркасный 8 6 4 5 6 10 39

Это без учёта перерывов. Если вы строите с перерывами на зиму - добавьте 3-4 месяца. Если вы строите в одиночку - добавьте ещё 50% времени. Никто не строит дом за 3 месяца. Это либо фейк, либо шалаш.

Как не потерять время?

  • Планируйте стройку на весну - не на осень. Лучший сезон - с апреля по конец сентября.
  • Заказывайте материалы за 3-4 месяца до начала работ. Особенно окна и утеплитель.
  • Договоритесь с подрядчиком на фиксированную цену и сроки. Без «по факту».
  • Нанимайте не «рабочих», а бригаду с менеджером. Он будет следить за графиком.
  • Не начинайте отделку до полного высыхания стен. Это правило не обсуждается.

Строительство дома - это не гонка. Это марафон. И если вы хотите, чтобы дом стоял 50 лет - вы должны дать ему время. Не пытайтесь ускорить. Это только увеличит расходы и риск.

строительство дома котлован сроки строительства этапы строительства фундамент
Даниил Архипов
Даниил Архипов
Меня зовут Даниил Архипов, и я занимаюсь строительством более десяти лет. Меня вдохновляет возможность создавать новые пространства и преобразовывать старые структуры. В свободное время пишу статьи о новых технологиях и методах в строительстве, делясь опытом и идеями с другими профессионалами в этой сфере. Работа позволяет мне постоянно учиться и применять инновационные решения в каждом новом проекте. Я верю, что качественное строительство формирует облик наших городов и создает комфортную среду для жизни.

Написать комментарий
