Можно ли заливать фундамент не за один раз? Плюсы, минусы и правила раздельной заливки

Можно ли заливать фундамент не за один раз? Плюсы, минусы и правила раздельной заливки

Многие строители и домовладельцы задаются вопросом: можно ли заливать фундамент не за один раз? Ответ - да, можно. Но только если делать это правильно. Неправильная раздельная заливка - один из самых частых источников трещин, просадок и даже разрушения фундамента. В то же время, если вы работаете в ограниченных условиях - маленький участок, нет техники, ограниченный бюджет или холодная погода - раздельная заливка может быть не просто допустимой, а единственно разумным решением.

Почему фундамент заливают за один раз?

Традиционно монолитный фундамент заливают за один прием, потому что так получается единая, цельная конструкция. Бетон в этом случае схватывается и твердеет как единое целое. Нет слабых мест, нет швов, где может проникать вода, нет риска, что слои не сцепятся между собой. Это особенно важно для ленточных и плитных фундаментов, которые работают на изгиб и растяжение. Когда бетон заливается целиком, он равномерно распределяет нагрузку от стен и перекрытий дома. Если же вы заливаете фундамент по частям, вы создаете потенциальные зоны ослабления - так называемые холодные швы.

Что такое холодный шов и почему он опасен?

Холодный шов - это граница между двумя слоями бетона, залитыми с перерывом. Если первый слой уже начал схватываться (через 2-4 часа после заливки, в зависимости от температуры), а вы заливаете второй слой сверху, между ними не формируется прочная молекулярная связь. Вместо этого получается механическое прилегание - как если бы вы положили кирпич на кирпич без раствора. Такой шов не выдерживает растягивающих нагрузок. Под весом дома он может раскрыться, пропускать воду, начать разрушаться. В результате - плесень на стенах, трещины в полу, перекосы дверей.

Когда раздельная заливка допустима?

Есть три реальные ситуации, когда заливка фундамента по частям - не ошибка, а стратегия.

  1. Фундамент большой длины. Если у вас ленточный фундамент длиной 30 метров и больше, заливать его за один день - почти невозможно без бетонного насоса и большого бригадного состава. В таких случаях допускается деление на блоки по 5-8 метров с вертикальными швами.
  2. Низкие температуры. При температуре ниже +5°C бетон схватывается слишком медленно. Если вы заливаете фундамент в ноябре или марте, и прогноз говорит о резком похолодании, лучше залить первый слой (например, 20 см), дождаться его набора прочности (минимум 7 дней), а потом залить следующий. Это безопаснее, чем рисковать замерзанием свежего бетона.
  3. Ограниченные ресурсы. Если у вас нет денег на весь объем бетона сразу, или вы работаете в одиночку и не можете заливать 10 кубов за 4 часа - поэтапная заливка позволяет распределить нагрузку во времени.

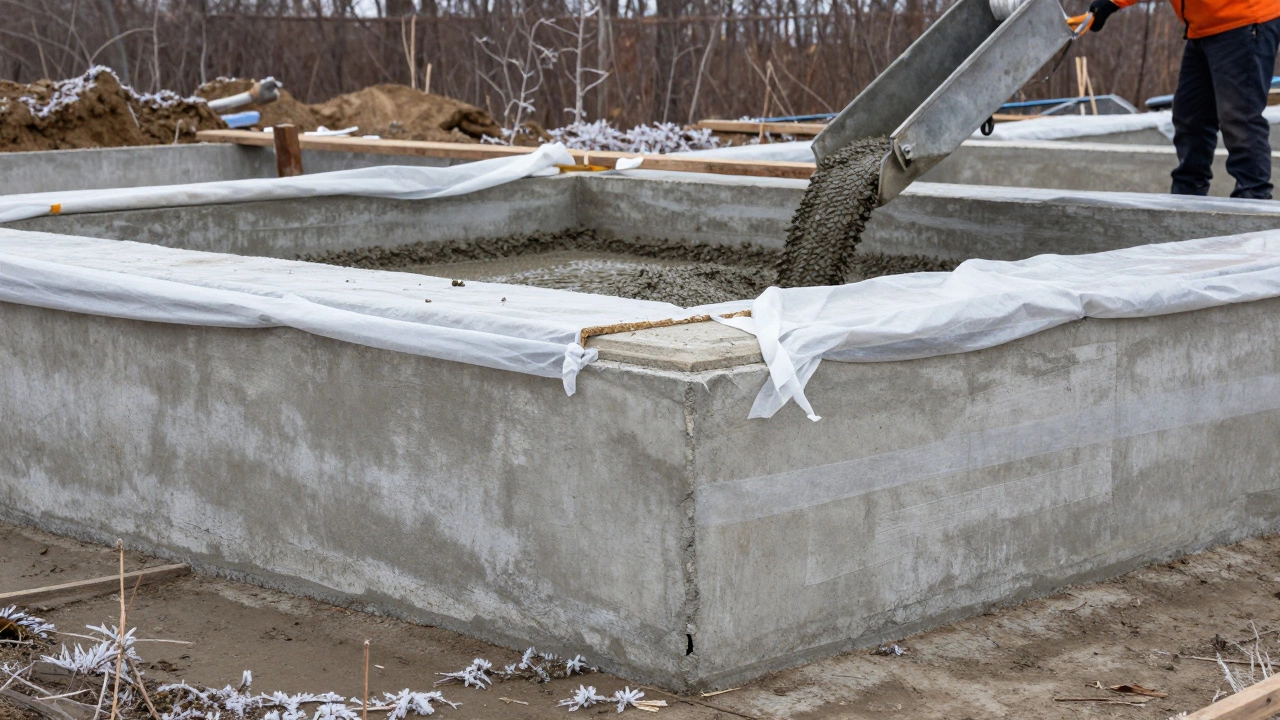

Частичная заливка фундамента в холодную погоду с утеплением первого слоя.

Как правильно заливать фундамент по частям?

Если вы решили заливать фундамент не за один раз - вот пошаговый алгоритм, который сохранит прочность конструкции.

  1. Делите фундамент на блоки вертикально. Не заливайте слоями по высоте - это всегда плохо. Вместо этого разбейте ленту на участки по длине. Каждый участок - от 3 до 8 метров. Это уменьшает риск неравномерной усадки.
  2. Создавайте швы под прямым углом. Каждый новый блок должен начинаться строго перпендикулярно линии фундамента. Не делайте швы под углом - они будут точками концентрации напряжений.
  3. Используйте арматуру для связи. В конце каждого блока оставляйте арматурные стержни (12-16 мм) выступающими на 40-50 см. Они должны быть привязаны к каркасу и выходить вертикально. Когда заливаете следующий блок, новые стержни должны перекрываться с выступающими - это создаст арматурную связь между слоями. Без этого шов будет просто пылью под бетоном.
  4. Обрабатывайте поверхность перед заливкой. Перед тем как заливать новый слой, очистите поверхность старого бетона от пыли, грязи и остатков цементного молока. Промойте водой и слегка намочите - это улучшит сцепление. Никогда не заливайте на сухую поверхность.
  5. Ждите минимум 7 дней. Дождитесь, пока первый слой наберет хотя бы 50% прочности. Это занимает 7 дней при температуре +20°C. При +10°C - 10-14 дней. Не торопитесь. Если сомневаетесь - постучите по поверхности: звонкий звук - бетон готов, глухой - еще не набрал прочность.

Что делать, если вы уже залили фундамент по слоям без арматуры?

Если вы уже заложили первый слой и забыли про арматурные выступы - не паникуйте, но действуйте быстро. Можно усилить шов снаружи. Для этого по периметру фундамента, на высоте шва, просверливают отверстия диаметром 12-14 мм с шагом 30-40 см. Вставляют в них анкерные шпильки, фиксируют эпоксидной смолой или цементно-песчаным раствором. Затем вдоль шва устанавливают металлическую полосу 4-5 мм толщиной и приваривают ее к анкерам. Это создаст дополнительную связь, как стяжка. Такой метод используют в реконструкции старых зданий. Он не идеален, но спасает от полного разрушения.

Чем грозит неправильная заливка?

Если вы залили фундамент по слоям без соблюдения правил - последствия могут проявиться не сразу. Через 1-3 года, когда дом начал давать усадку, появятся трещины. Сначала они едва заметны - тонкие линии на стенах. Потом начинают расти. Вода проникает в швы, замерзает, расширяется, разрывает бетон. В итоге - деформация стен, перекос дверей, мокрые подвалы. Восстановить такой фундамент - дороже, чем построить новый. В некоторых случаях приходится поднимать дом на домкраты, усиливать фундамент снизу или полностью заменять его. Стоимость ремонта - от 300 до 800 тысяч рублей. А если вы заливали фундамент сами - это значит, что вы потратили деньги, время и силы, а результат оказался ненадежным.

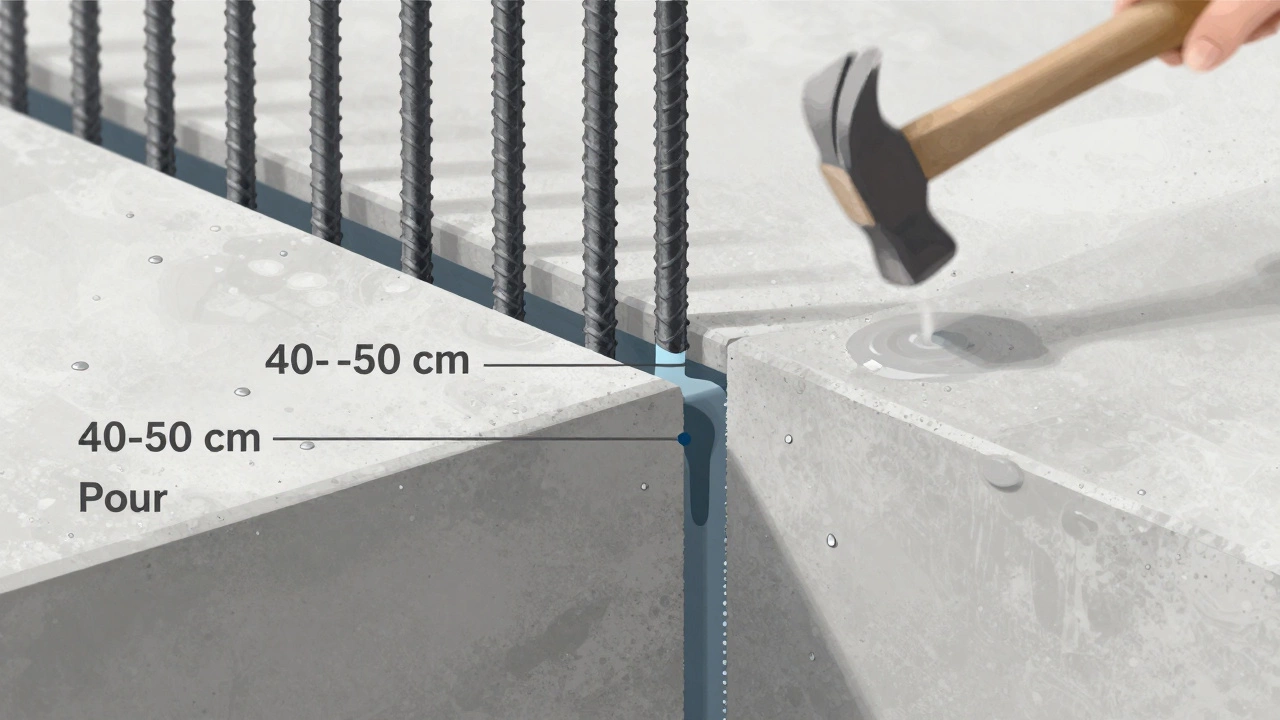

Разрез фундамента с правильным швом и гидроизоляцией, демонстрирующий связь слоев.

Сравнение: заливка за один раз vs по частям

Сравнение методов заливки фундамента
Критерий Заливка за один раз Заливка по частям
Прочность Высокая, монолитная Средняя, зависит от соблюдения технологии
Риск трещин Низкий Высокий при нарушении технологии
Требуемые ресурсы Большой объем бетона, техника, бригада Меньше бетона за раз, можно работать в одиночку
Сроки 1-2 дня 1-3 недели с перерывами
Подходит для Стандартные дома, теплый сезон, большие участки Маленькие участки, холодная погода, ограниченный бюджет

Что лучше: монолит или сборный?

Если у вас есть возможность - выбирайте монолит. Он надежнее, долговечнее и требует меньше ухода. Но если вы живете в северном регионе, где зима начинается в октябре, или у вас нет доступа к бетонному насосу, то поэтапная заливка - не приговор. Это компромисс. Главное - не экономить на арматуре, не пренебрегать обработкой швов и не спешить. Фундамент - это основа. Он не должен быть красивым. Он должен быть надежным.

Как проверить, что шов в фундаменте сделан правильно?

Через 14 дней после последней заливки можно сделать простую проверку. Возьмите молоток и легким ударом по шву - если слышен глухой звук, это хорошо. Если слышен звонкий, как по керамике - значит, шов не сцепился. Также осмотрите шов на наличие трещин, пыли или влаги. Если в шве есть вода - это тревожный сигнал. Даже если вы не видите трещин, но вода течет по шву - это признак того, что бетон не схватился должным образом. В таком случае нужно срочно усиливать шов или пропитывать его гидроизоляционным составом на основе проникающего действия.

Можно ли заливать фундамент по слоям в горизонтальном направлении?

Нет, заливать фундамент по слоям в горизонтальном направлении - то есть сначала нижний слой, потом верхний - нельзя. Такой метод создает холодный шов, который не выдерживает нагрузок. Бетон должен заливаться по высоте за один раз. Если вы не можете залить всю высоту сразу - делите фундамент на участки по длине, а не по высоте. Вертикальные швы - единственный допустимый вариант.

Сколько времени можно ждать между заливками?

Минимальный перерыв - 2-4 часа, если бетон еще не схватился. Максимальный - 7 дней. После этого бетон уже набирает прочность, и его поверхность нужно обрабатывать: очищать, увлажнять, армировать. Если перерыв больше 14 дней - лучше считать это двумя отдельными фундаментами и делать между ними деформационный шов с гидроизоляцией.

Какой бетон лучше использовать для раздельной заливки?

Используйте бетон марки М200-М300 с добавками для улучшения сцепления. Не берите дешевый бетон с высоким содержанием глины или песка. Добавьте пластификатор - он улучшает текучесть и адгезию. Особенно важно, если вы заливаете в холодную погоду. Добавки против замерзания (например, нитрат кальция) тоже помогают, но не заменяют правильную технологию.

Нужно ли гидроизолировать швы в фундаменте?

Да, обязательно. Даже если шов сделан правильно, он остается зоной повышенной проницаемости. Лучше всего использовать проникающую гидроизоляцию - она впитывается в бетон и кристаллизуется внутри пор. Или нанести битумную мастику вдоль шва снаружи. Это защитит от влаги и продлит срок службы фундамента на 15-20 лет.

Можно ли заливать фундамент зимой по частям?

Можно, но с оговорками. Заливка зимой требует подогрева бетона, укрытия утепляющими материалами и добавок, замедляющих схватывание. Если вы заливаете по частям - дождитесь, пока первый слой наберет 70% прочности (это может занять 10-14 дней при -5°C). Только потом заливайте следующий. Без утепления и добавок бетон просто замерзнет и потеряет прочность.

заливка фундамента фундамент по частям монолитный фундамент швы в бетоне бетонирование фундамента
Даниил Архипов
Даниил Архипов
Меня зовут Даниил Архипов, и я занимаюсь строительством более десяти лет. Меня вдохновляет возможность создавать новые пространства и преобразовывать старые структуры. В свободное время пишу статьи о новых технологиях и методах в строительстве, делясь опытом и идеями с другими профессионалами в этой сфере. Работа позволяет мне постоянно учиться и применять инновационные решения в каждом новом проекте. Я верю, что качественное строительство формирует облик наших городов и создает комфортную среду для жизни.
